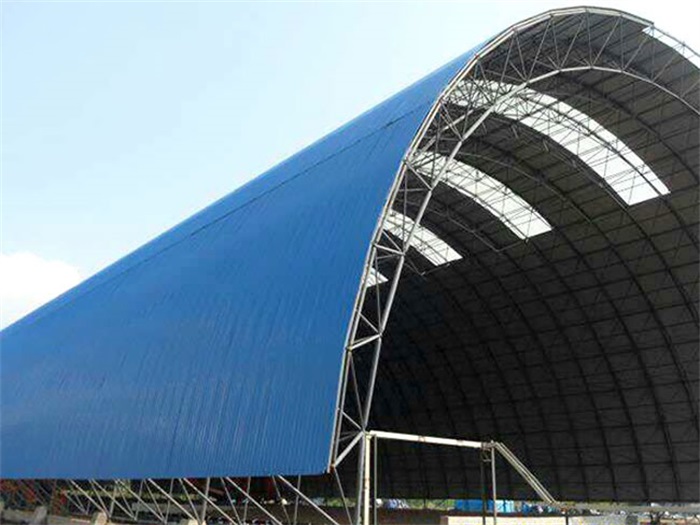

國電安慶電廠干煤棚網架施工方案
1、施工方法綜述
本鋼網架工程為螺栓球節點網架,施工工期緊,施工隊?wèi)?yīng)認真熟悉圖紙,項目部應做好技術交底工作,分析網架桿件在同區域的受力狀況,認真組裝。
2、安裝技術措施確定
為了減小安裝時的累計誤差,根據合理分段的原則:1.避開受力不利位置;2.保證整體穩定性;3有利于腳手架施工操作。
3、滿堂腳手架搭設要求:
滿堂鋼管腳手架搭設要求:
1)、操作面標高控制在網架下弦下200mm處。
2)、操作面滿鋪竹笆片,竹笆按其主竹筋垂直于縱向水平桿方向鋪設,對接平鋪,四個角采用1.2㎜鍍鋅鋼絲固定在縱向水平桿上,竹笆片下鋼管中到中間距≤250mm。
3)、立桿的搭設應符合以下規定:立管縱橫兩個方向間距均≤1500mm,嚴禁將其它規格的鋼管用于本腳手架中;相鄰立桿的對接扣件不得在同一高度內,錯開距離不得小于500㎜;開始搭設立桿時,應每隔6跨設置一根拋撐,直至連墻件安裝穩定后,方可根據情況拆除;當搭至有連墻件的構造點時,在搭設完該處的立桿、縱向水平桿、橫向水平桿后,應立即設置連墻桿。
4)、縱向水平桿的搭設:縱向水平桿布置在立桿的內側,其長度不宜小于3跨;接長宜采用對接扣件連接,如采用搭接應采用三個旋轉扣件固定,搭接長度不得小于1m,搭接或?qū)狱c(diǎn)應交錯布置,兩根相鄰縱向水平桿的接頭不宜設置在同步或同跨內,不同步或不同跨兩個相鄰接頭在水平方向錯開的距離不應小于500㎜,端部扣件蓋板邊緣至搭接縱向水平桿桿端的距離不應小于100㎜。
5)、橫向水平桿:主節點處必須設置一根橫向水平桿,用直角扣件扣接且嚴禁拆除,主節點處兩個直角扣件的中心距不應大于150㎜,靠墻一端的外伸長度為300㎜,不應大于360㎜。
6)、剪刀撐按7.2×7.2m方格沿腳手架全高、全長連續布置。剪刀撐接頭采用搭接,搭接長度不小于1m,采用兩個旋轉扣件固定,端部扣件蓋板的邊緣至桿端距離不應小于100㎜。
7)、在主節點處的固定橫向水平桿、縱向水平桿、剪刀撐、橫向斜撐等用的直角扣件、旋轉扣件的中心點的相互距離不應大于150mm;對接扣件的開口應朝上或朝內;各桿件端頭伸出扣件蓋板邊緣的長度不應小于100㎜,主要支撐桿件下加設雙扣件。
